中市府將延伸北捷區段徵收範圍東西向道路
【建設北屯雙鐵聯外路網,中市府將延伸北捷區段徵收範圍東西向道路】
健全捷運綠線北屯總站、火車站雙鐵周邊聯外道路,台中市政府建設局規劃「北屯捷運機廠區段徵收範圍東西向延伸道路工程」,銜接北屯路(潭子區中山路)。其中,敦富六街銜接潭子區大成街正辦理用地取得及工程發包,南興北一路、敦富八街、敦富九街正積極籌措經費,經費籌措完成將儘速辦理用地取得及道路開闢作業,紓解當地交通阻塞,繼續建設台中。
台中市議會今(11)日進行市政總質詢,市議員曾朝榮、江肇國、李天生、張家銨、周永鴻、蔡耀頡指出,北屯舊社聯外道路受阻,影響當地發展,希望市府逐步打通捷運文心北屯線機廠及車站區段徵收案鄰近道路,並打通第12單元長春自辦市地重劃區旁東光路。

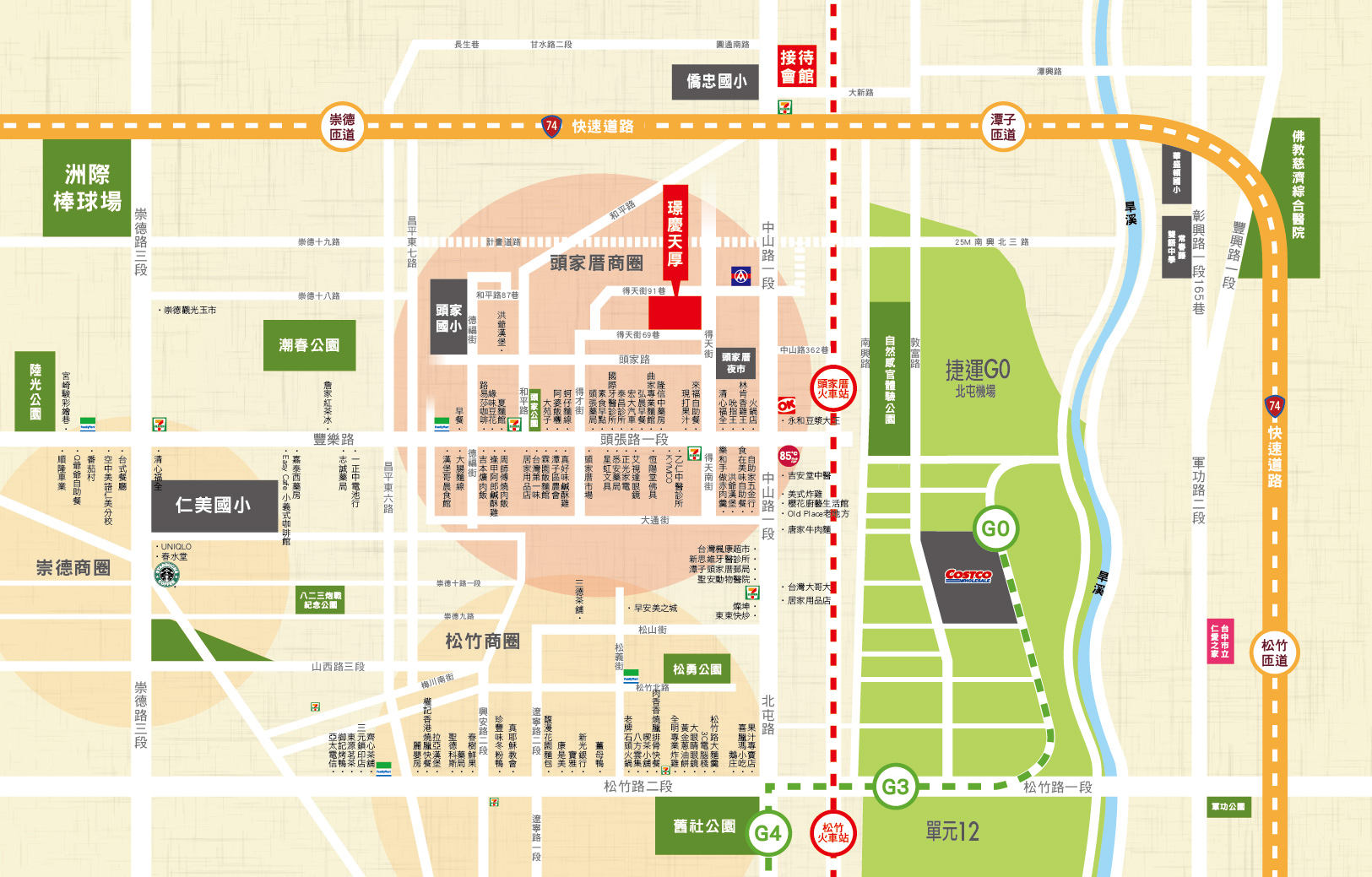

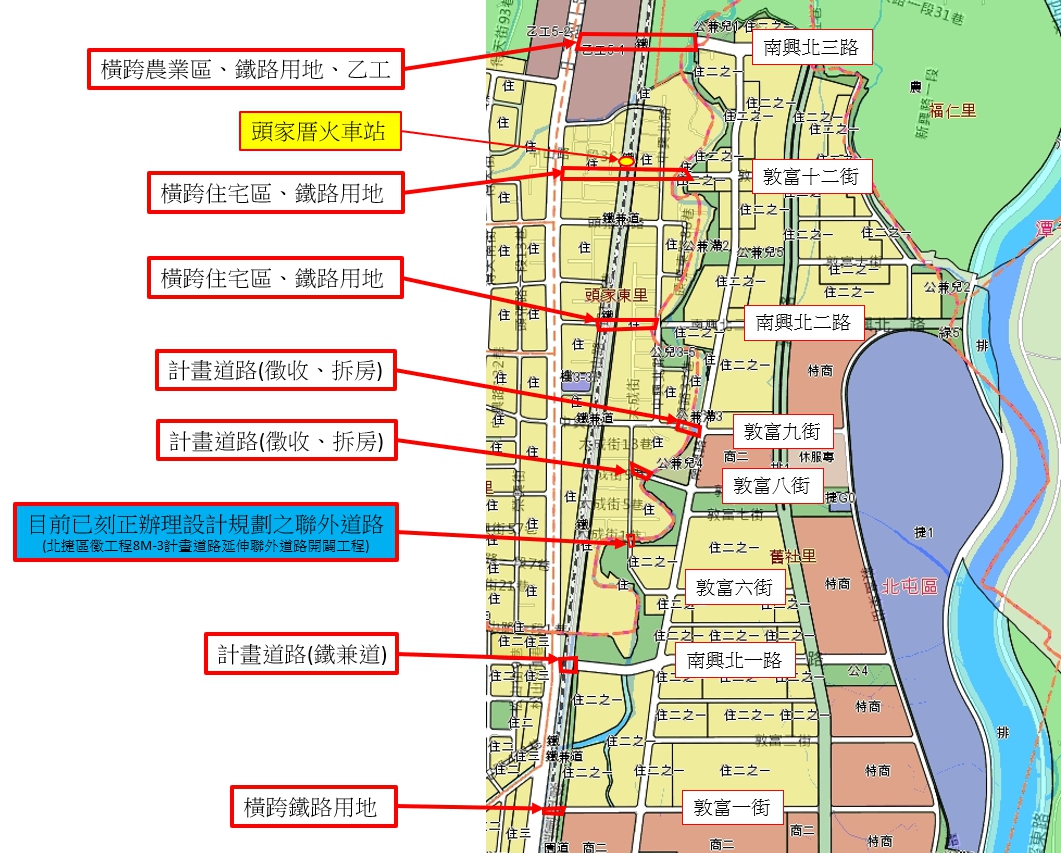

建設局長陳大田指出,北捷區段徵收工程範圍內東西向延伸道路有20M-1(南興北一路)、8M-3(敦富六街)、10M-3(敦富八街)及12M-5(敦富九街)等4條計畫道路,可通往北屯路(潭子區中山路)。
陳局長也說,建設局目前已規劃「北捷區徵工程8M-3計畫道路延伸聯外道路開闢工程」銜接潭子區大成街,現正辦理用地取得及工程發包等作業;而南興北一路、敦富八街、敦富九街等3條計畫道路,須等到經費籌措有著落後,再研議辦理用地取得及開闢作業。
至於北屯捷運機廠區段徵收範圍東西向延伸其餘道路,將等到都市計畫通盤檢討變更為「鐵兼道」及「道路」用地後再行研議辦理。
此外,針對第12單元長春自辦市地重劃區旁東光路打通工程,陳局長說明,北屯區東光路由松竹路一段至東光路892巷計畫道路,全段開闢長度1,530公尺,寬度30公尺,所需總經費為45億9,357萬元(含工程費2億7,540萬元,土地補償費43億1,817萬元),因開闢經費龐大,將採分階段開闢方式,目前已積極籌措經費並提列明年先期計畫,等到經費有著落後,再行辦理後續道路開闢事宜。(6/11*7)*建設局
